ホーム > 仕事・産業・観光 > 森林・林業 > 山地災害・山火事の対策 > 信州の治山 > 治山事業の施工事例

ここから本文です。

更新日:2025年3月11日

 治山事業の施工事例

※施工当時と現在とで、事業体系や事業名が異なる場合があります。

民有林補助治山事業 ≫農山漁村地域整備交付金事業 ≫県費単独治山事業

 <民有林補助治山事業>

【山地治山総合対策事業】 ≫復旧治山 ≫山地災害重点地域総合対策 ≫緊急総合治山 ≫緊急予防治山

  ≫緊急機能強化・老朽化対策 ≫地すべり防止 ≫緊急総合地すべり防止

   ≫防災林造成 ≫保安林総合改良 ≫保育 ≫流域保全総合治山

【治山等激甚災害対策特別緊急事業】 ≫治山激甚災害対策特別緊急

【特定流域総合治山事業】 ≫特定流域総合治山

山地治山総合対策事業

【施工事例1】復旧治山

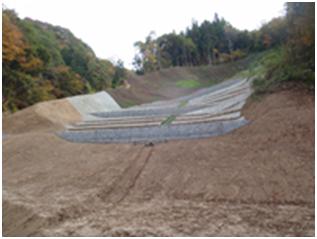

施工年度:平成19(2007)年度 施工箇所:大町市(旧八坂村)北條 工種:山腹工0.30ha

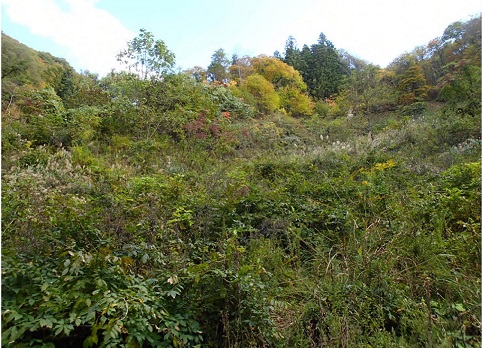

1 2 北條03
工事着手前の状況 工事完成後の状況 施工11年後(2018年11月)の状況

【施工事例2】復旧治山

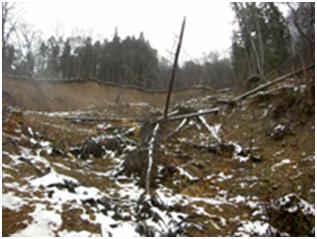

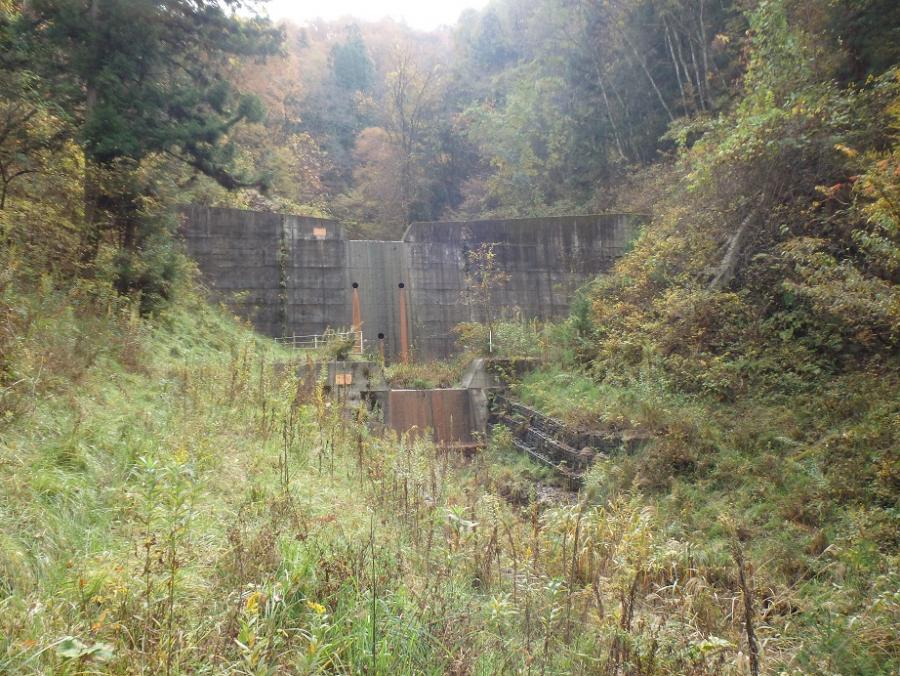

施工年度:平成19(2007)年度 施工箇所:長野市(旧大岡村)下大岡 工種:谷止工1基

3 4 下大岡03
工事着手前の状況 工事完成後の状況 施工11年後(2018年11月)の状況

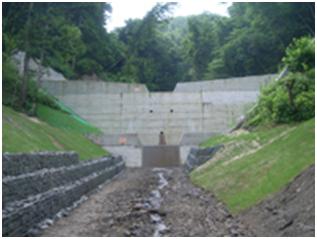

【施工事例3】復旧治山

施工年度:平成29(2018)年度 施工場所:下伊那郡阿智村寒原 工種:谷止工1基

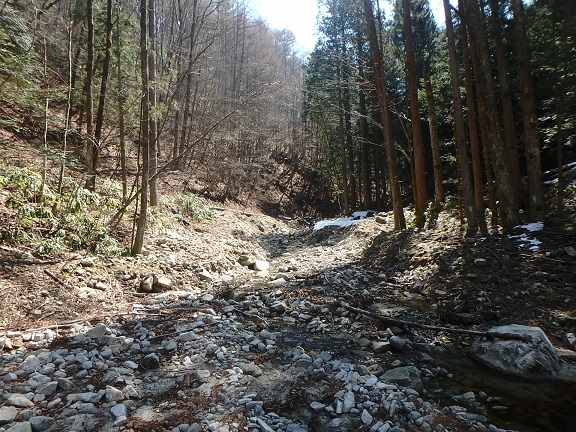

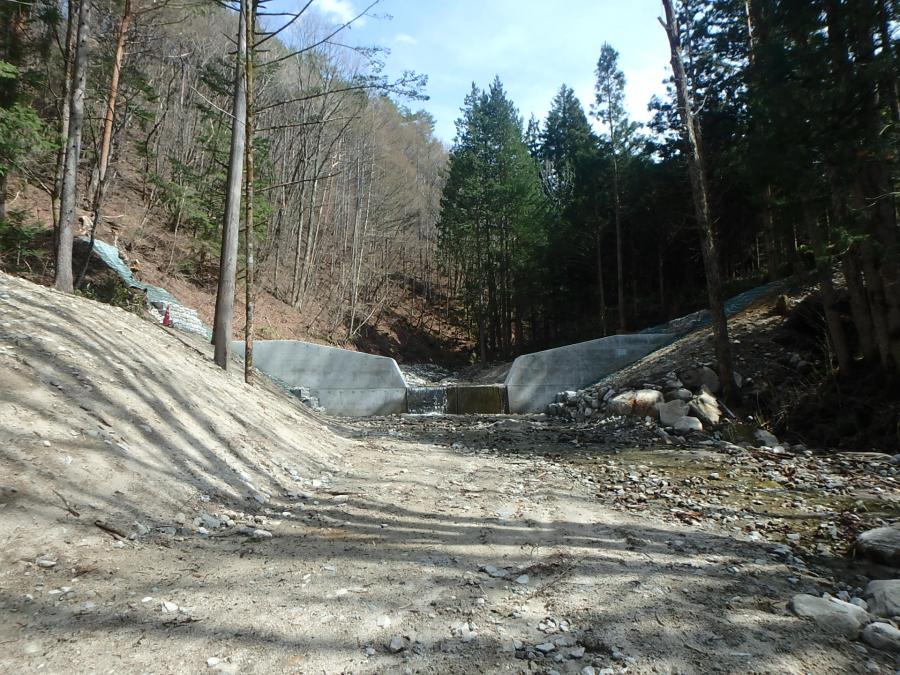

寒原01 寒原02
工事着手前の状況 工事完成後の状況

【施工事例4】復旧治山

施工年度:令和5(2023)年度 施工場所:下伊那郡売木村岩倉 工種:床固工2基ほか

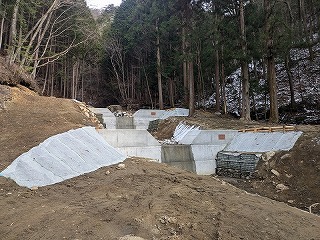

R5岩倉 R5施工後岩倉
工事着手前の状況 工事完成後の状況

【施工事例5】地すべり防止

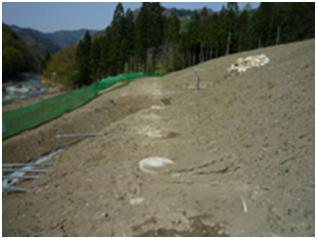

施工年度:平成20(2008)年度 施工箇所:長野市七久保 工種:集水井ほか

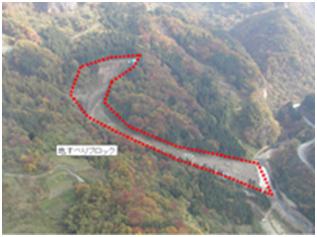

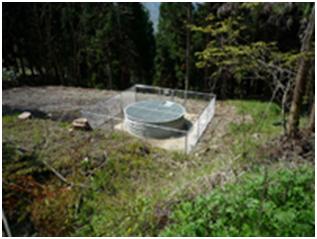

 9  10  11 七久保04
 地すべりブロックと保全対象  工事完成後の状況(集水井)  工事完成後の状況(仮設杭打工)

施工11年後(2018年)の状況

【施工事例6】保育事業

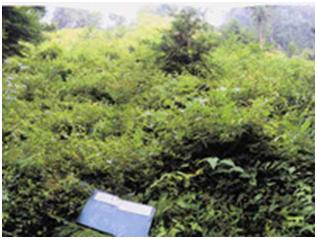

施工年度:平成20(2008)年度 施工箇所:上伊那郡飯島町権現沢 工種:下刈約2haほか

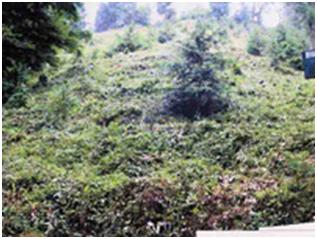

27 28
下刈実施前の状況 下刈実施後の状況

【施工事例7】保安林総合改良事業

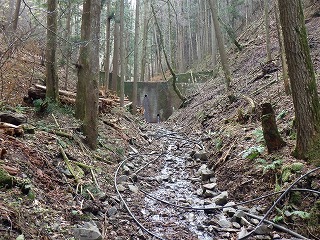

施工年度:令和6年(2024)年度 施工箇所:木曽郡木曽町久保洞沢 工種:危険木除去約0.2haほか

R6施工前久保洞沢 R6施工後久保洞沢
危険木除去前の状況 危険木除去後の状況

↑このページのトップへ

 ◆治山等激甚災害対策特別緊急事業

【施工事例1】治山激甚災害対策特別緊急

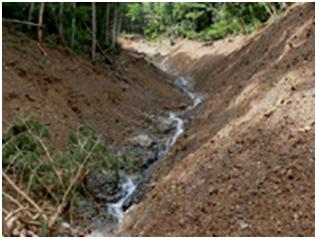

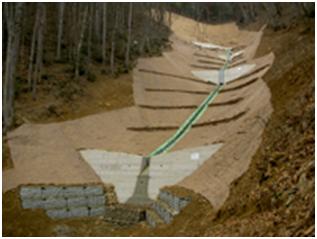

施工年度:平成20(2008)年度 施工箇所:岡谷市唐沢 工種:山腹工0.25ha

31 32 33

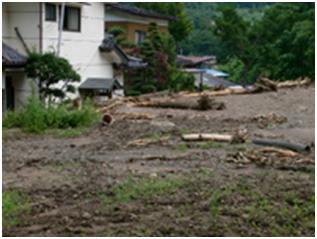

土石流による人家の被災状況 工事着手前の状況 工事完成後の状況

【施工事例2】

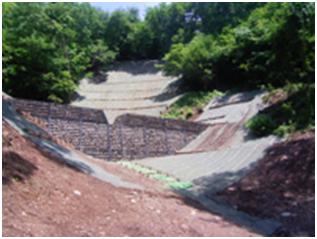

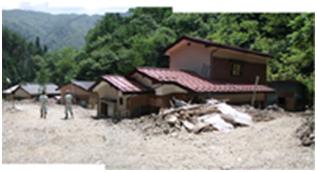

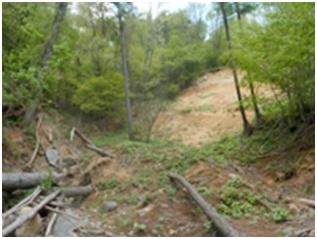

施工年度:平成19(2007)年度 施工箇所:塩尻市長洞 工種:床固工3基、山腹工0.17ha

34 35
工事着手前の状況 工事完成後の状況工事

↑このページのトップへ

 ◆特定流域総合治山事業

 国有林と民有林の治山事業実施箇所が近接している箇所において、事業効果の早期発現と効率的な事業実施を図るため、国有林・民有林を一体とした計画的な整備を実施する事業。

【施工事例1】

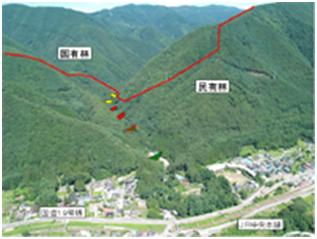

施工年度:平成19(2007)年度 施工箇所:塩尻市(旧楢川村)贄川沢 工種:床固工3基

36 37 38 贄川沢04

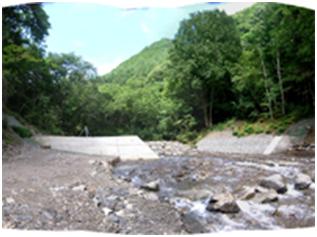

流域の民有林と国有林の状況 土石流による人家の被災状況 床固工施工状況 施工後11年(2018年12月)の状況

↑このページのトップへ

 <農山漁村地域整備交付金事業>

予防治山 機能強化・老朽化対策 林地荒廃防止

【施工事例1】予防治山

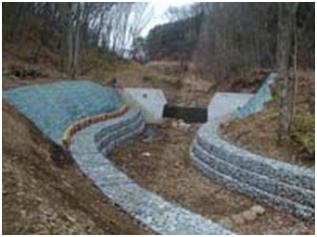

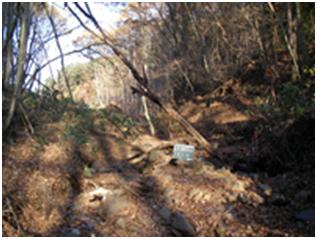

施工年度:平成20(2008)年度 施工箇所:佐久市入の沢 工種:流路工92mほか

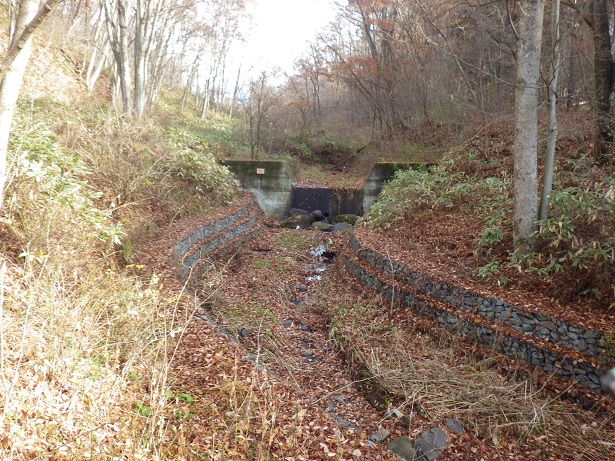

39 40 入の沢03
工事着手前の状況 工事完成後の状況 施工10年後(2018年11月)の状況

【施工事例2】予防治山

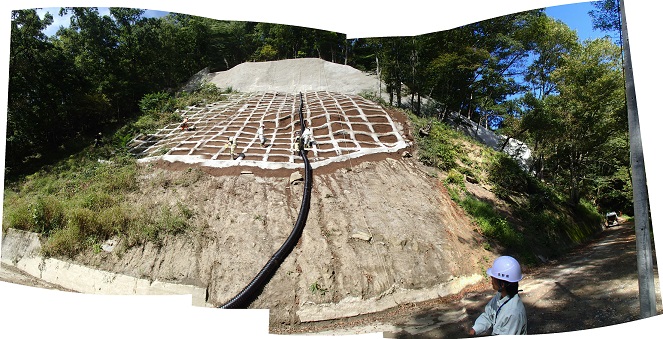

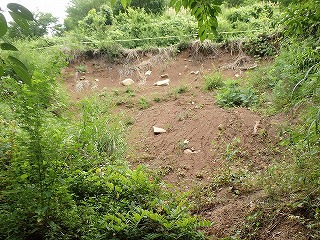

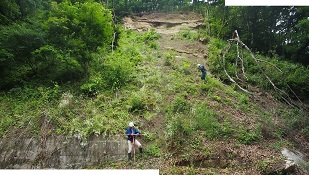

施工年度:平成29(2018)年度 施工個所:東筑摩郡生坂村天神沢 工種:山腹工0.04ha

天神沢01 天神沢02
施工前の状況 工事完成後の状況

【施工事例3】予防治山

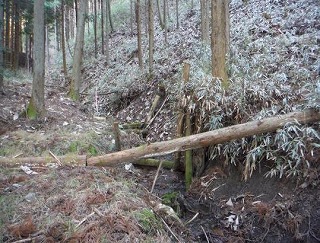

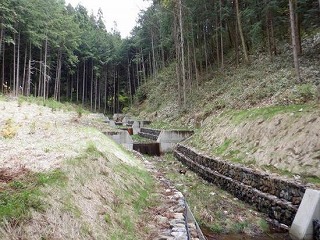

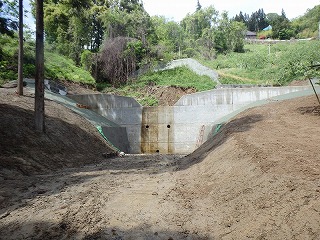

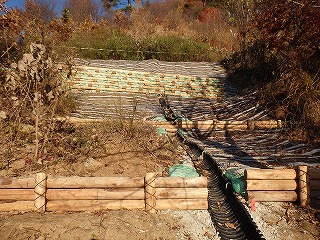

施工年度:平成30(2018)・令和元(2019)年度 施工個所:上伊那郡辰野町二洞 工種:床固工・護岸工

H30・R1施工前二洞 H30・R1施工後二洞
施工前の状況 工事完成後の状況

【施工事例4】機能強化・老朽化対策

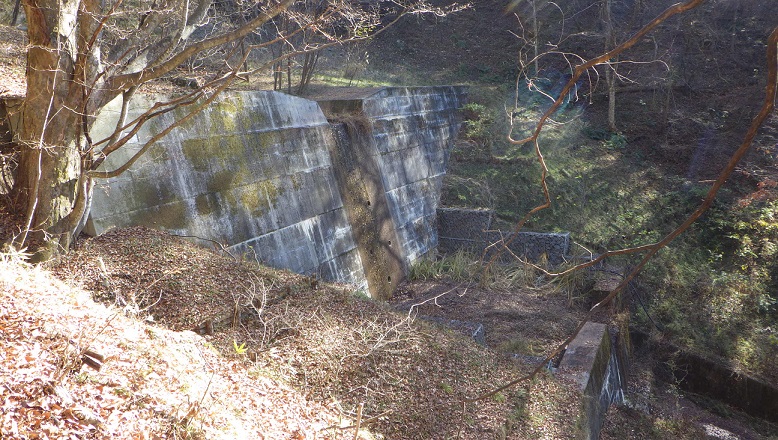

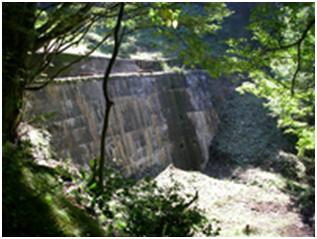

施工年度:平成20(2008)年度 施工箇所:諏訪市三ノ久保 工種:谷止工増厚1基

46 47 三ノ久保03

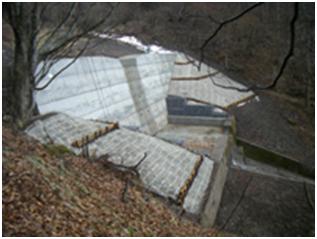

工事着手前の機能が低下した施設の状況 工事完成後の状況(増厚1.0m) 施工10年後(2018年11月)の状況

【施工事例5】機能強化・老朽化対策

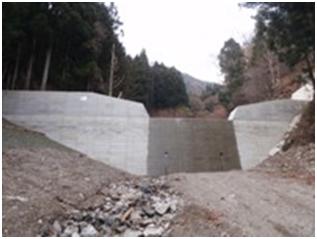

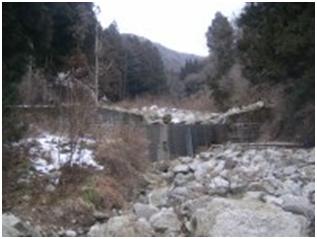

施工年度:平成21(2009)年度 施工箇所:上伊那郡宮田村唐松沢 工種:谷止工嵩上1基

48 49
工事着手前の機能が低下した施設の状況 工事完成後の状況(嵩上1.5m)

【施工事例6】機能強化・老朽化対策

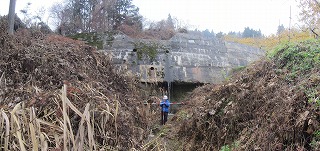

施工年度:令和元(2019)年度 施工箇所:長野市西部地区(新安) 工種:谷止工1基

R1施工前新安 R1施工後新安

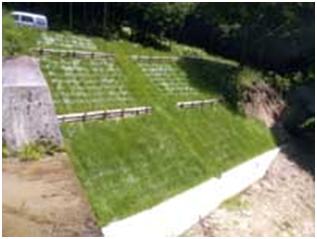

工事着手前の機能が低下した施設の状況 工事完成後の状況(新設)

【施工事例7】林地荒廃防止

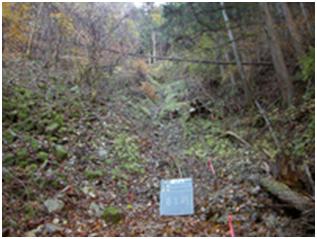

施工年度:平成20(2008)年度 施工箇所:下伊那郡天龍村川合 工種:山腹工0.08ha

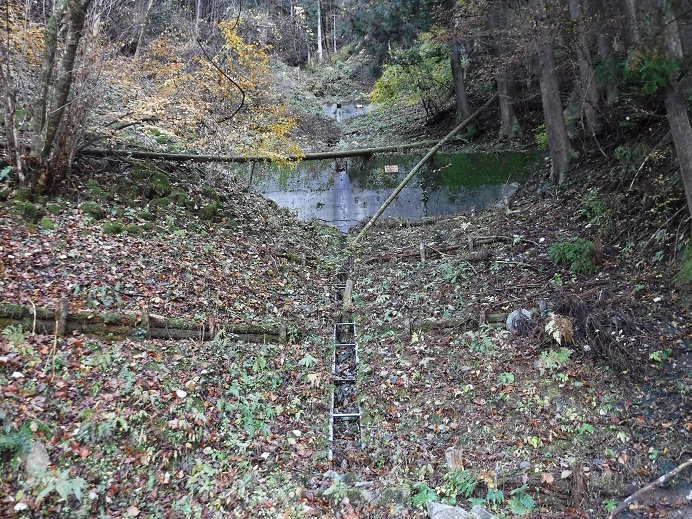

50 51 川合03

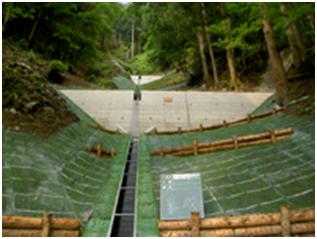

工事着手前の状況 工事完成後の状況 施工10年後(2018年11月)の状況

【施工事例8】林地荒廃防止

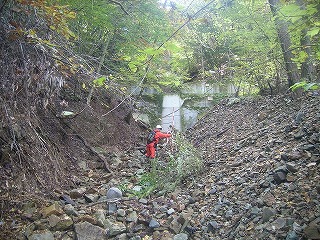

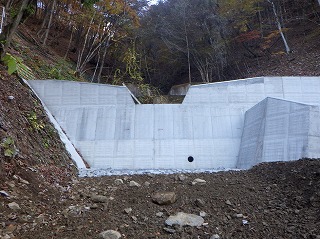

施工年度:令和3(2021)年度 施工箇所:上田市小原 工種:谷止工1基

R3施工前小原 R3施工後小原
工事着手前の状況 工事完成後の状況

↑このページのトップへ

 県費単独治山事業

県単治山事業

 ◆県単治山事業

 【施工事例1】

施工年度:平成19(2007)年度 施工箇所:南佐久郡佐久穂町(旧佐久町)八ヶ嶺 工種:山腹工0.07ha

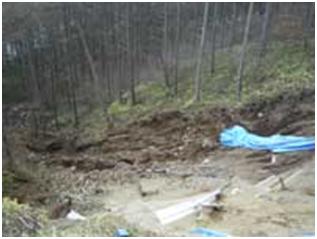

80 81

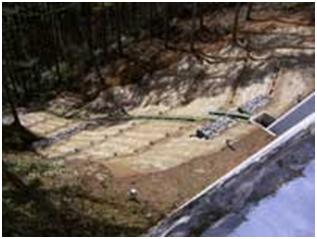

工事着手前の状況 工事完成後の状況

【施工事例2】

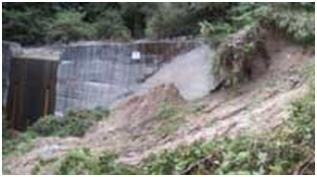

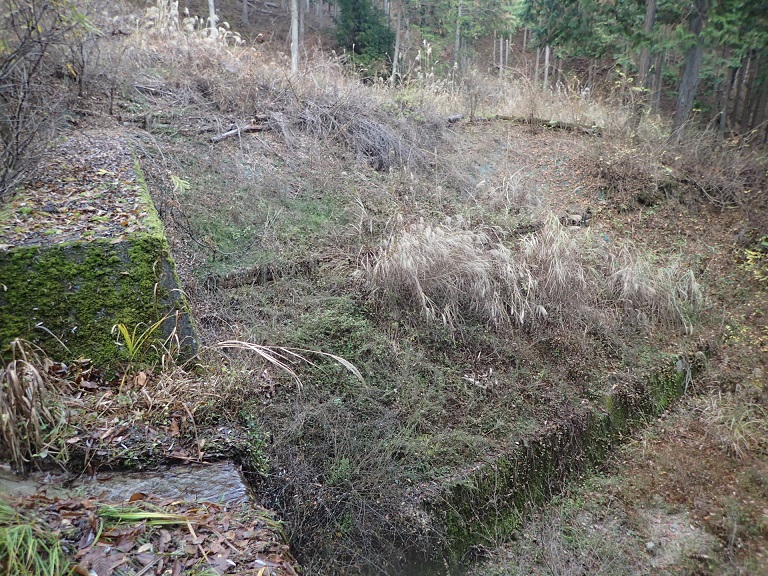

施工年度:平成20(2008)年度 施工箇所:下伊那郡松川町丈源田 工種:谷止工修繕1基

82 83 84 丈厳田04

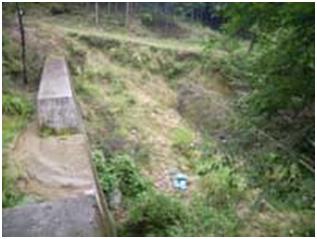

施設の被災状況 工事着手前の状況 工事完成後の状況 施工10年後(2018年11月)の状況

 【施工事例3】

施工年度:令和元(2019)年度 施工箇所:須坂市坂田山 工種:山腹工0.02ha

R1施工前坂田山 R1施工後坂田山
工事着手前の状況 工事完成後の状況
