(主)飯田富山佐久間線 天龍村 羽衣崎上 崩落復旧状況について

現在までの工事の状況について

3月21日

崩落発生

羽衣崎上 0321崩落状況

斜面の崩落により、天龍村 長島(為栗)~平岡(十方峡)の間、全面通行止めとなっています。

3月23日~

地質ボーリング調査実施

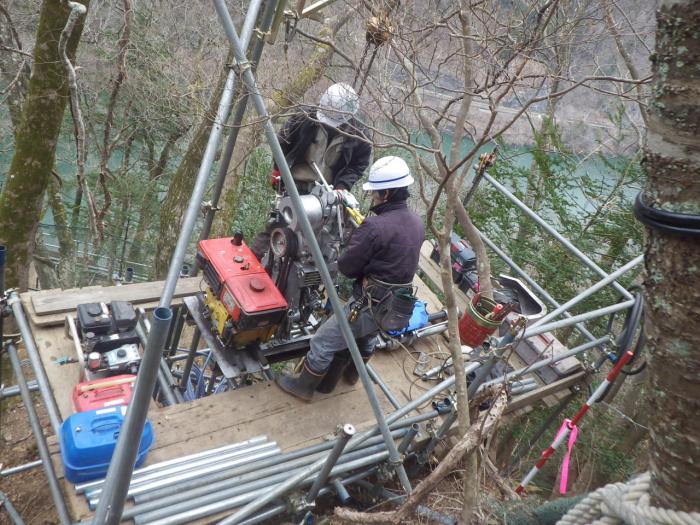

羽衣崎上 0404ボーリング状況

崩落した斜面の地質状況を確認するため、地質ボーリング調査を実施しました。

4月19日~

支障木伐採実施

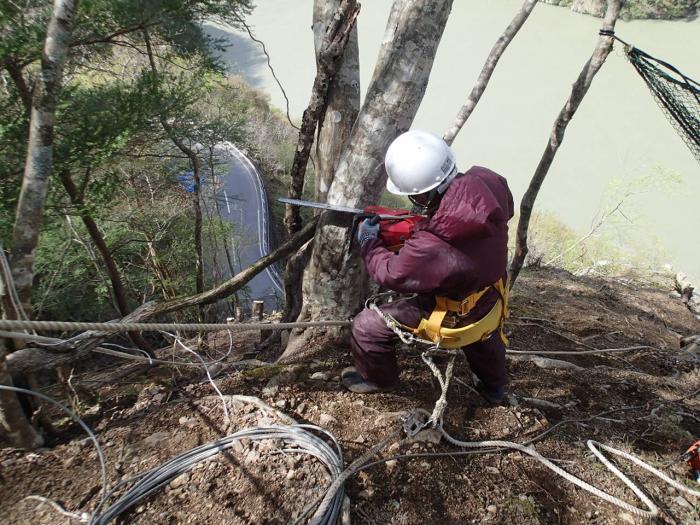

羽衣崎上 0421伐採状況

無人掘削機での作業に支障となる立木の伐採作業を実施しました。

4月25日~

無人掘削機による斜面の土砂掘削実施

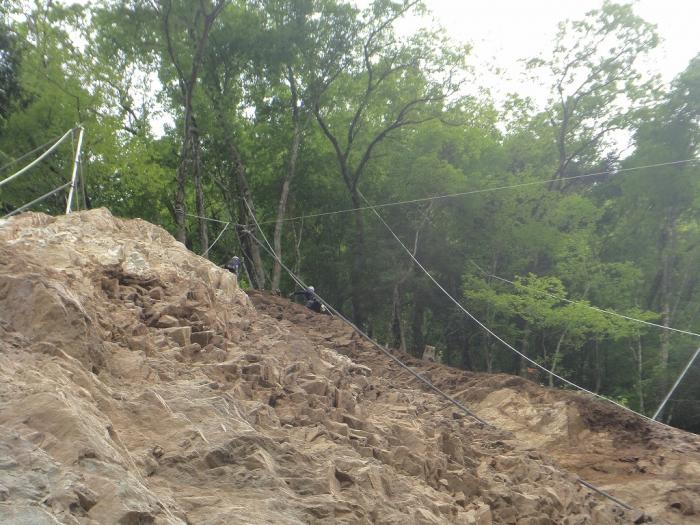

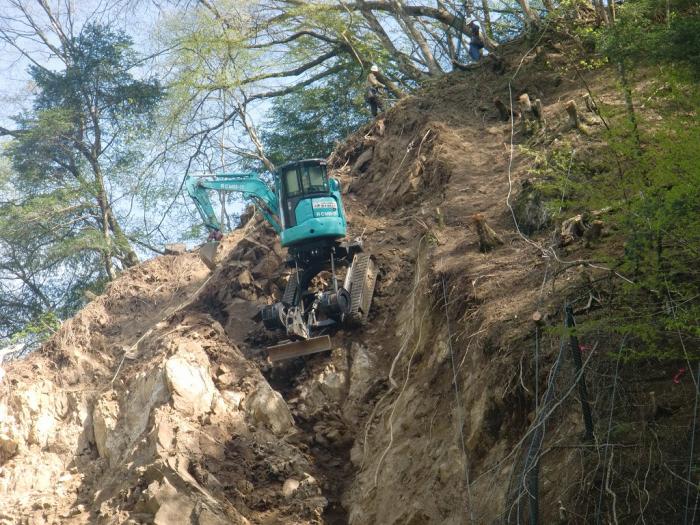

羽衣崎上 0425法面掘削状況

無人掘削機により、斜面上の不安定な土砂・岩石を掘削しました。

5月1日~

人力による斜面の土砂掘削実施

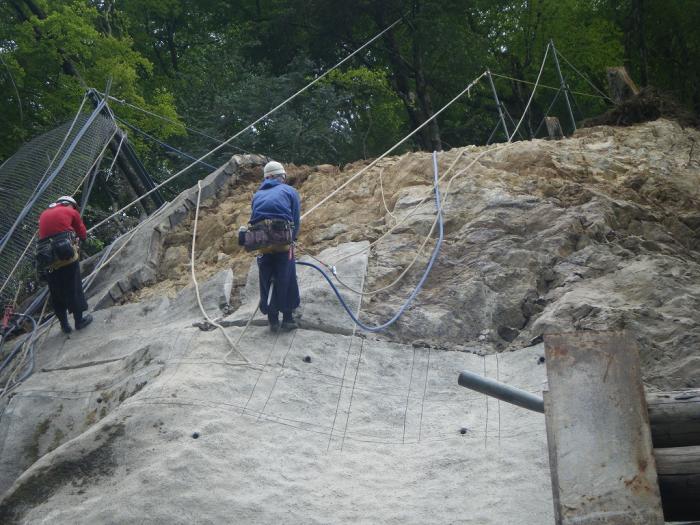

羽衣崎上 0509吹付取壊し

無人掘削機では届かなかった部分の、不安定な土砂・岩石を落としました。

5月15日

掘削完了

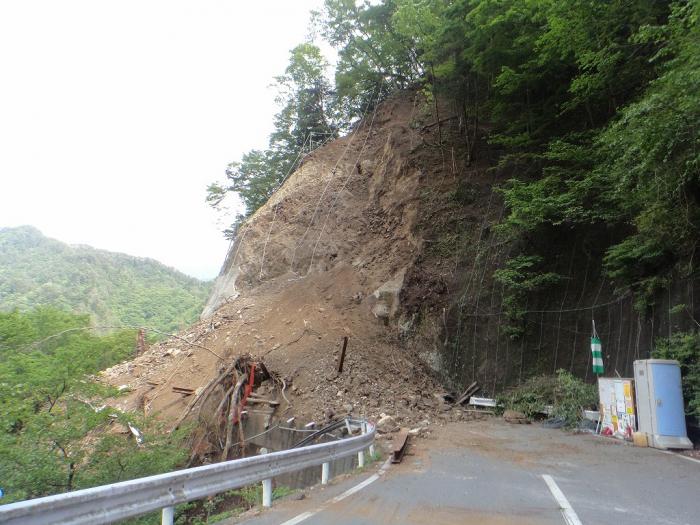

羽衣崎上 0515掘削完了

不安定な土砂・岩石を落としました。

5月15日~

法面整形作業と吹付工の準備

羽衣崎上 0517モルタル吹付準備

吹付工に向けて、法面の整形と、機材の準備をしました。

5月18日~

法面吹付工実施

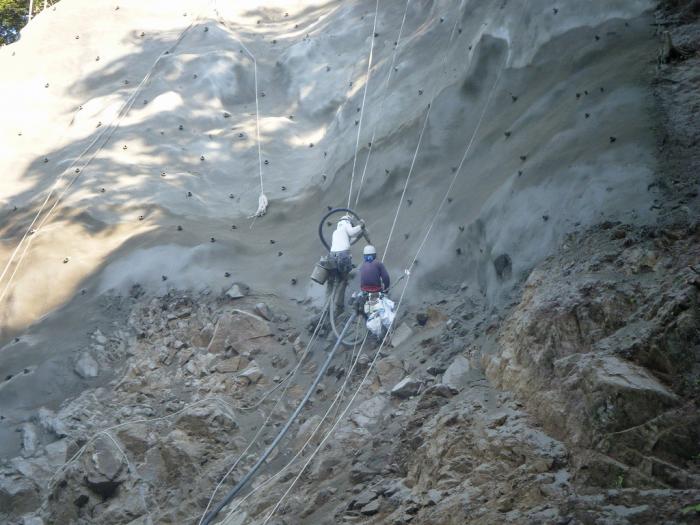

羽衣崎上 0522モルタル吹付

法面モルタル吹付工を実施しました。

5月25日~

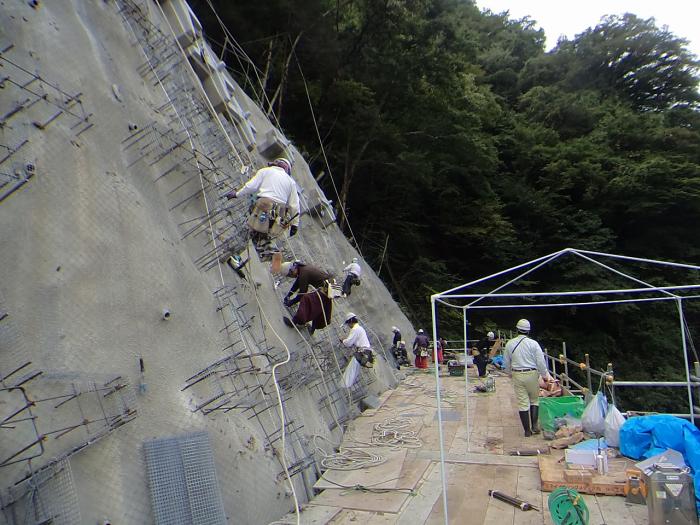

鉄筋挿入工実施

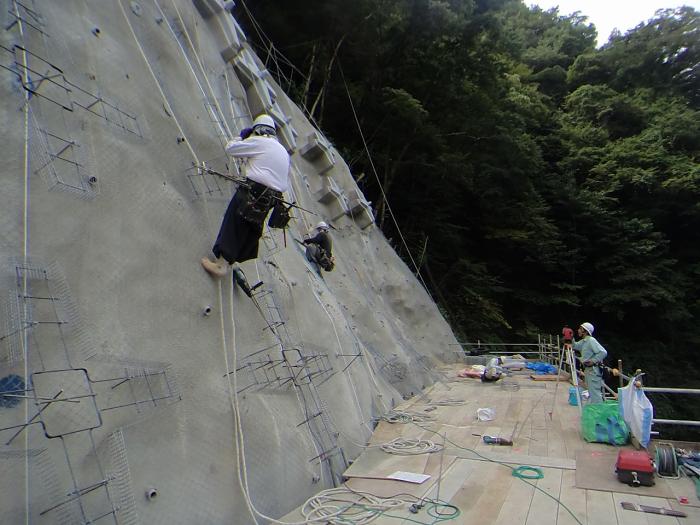

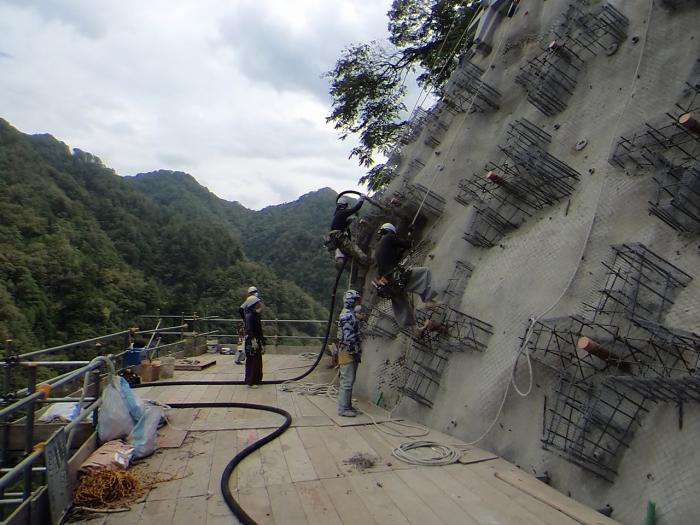

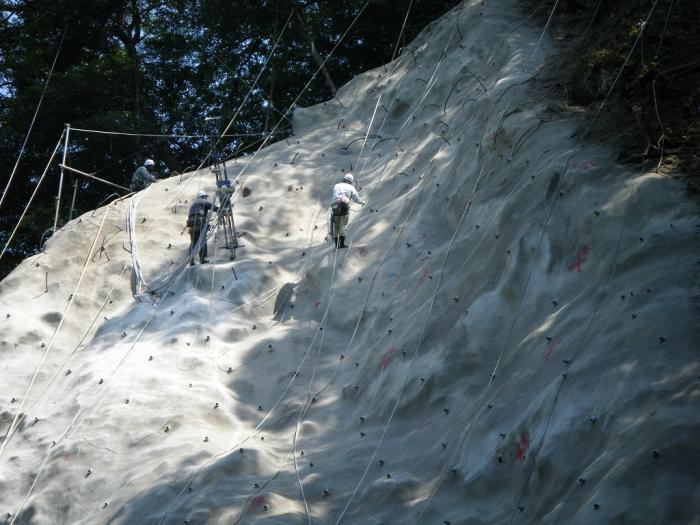

羽衣崎上 0530鉄筋挿入工

鉄筋挿入工により法面の補強をしました。

6月5日~

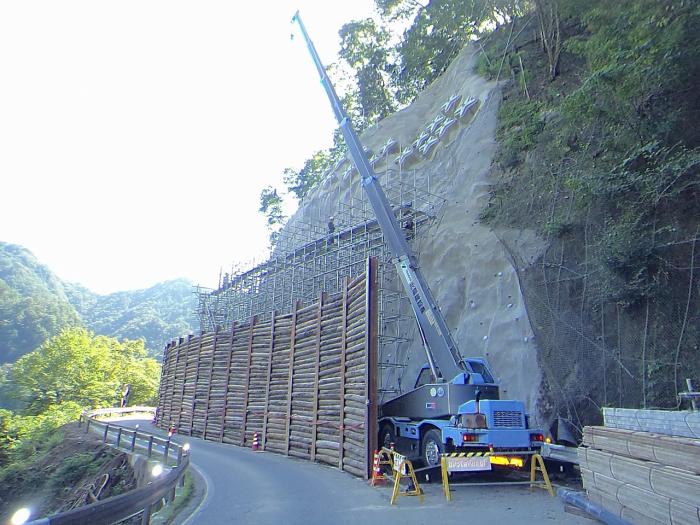

仮設足場工実施

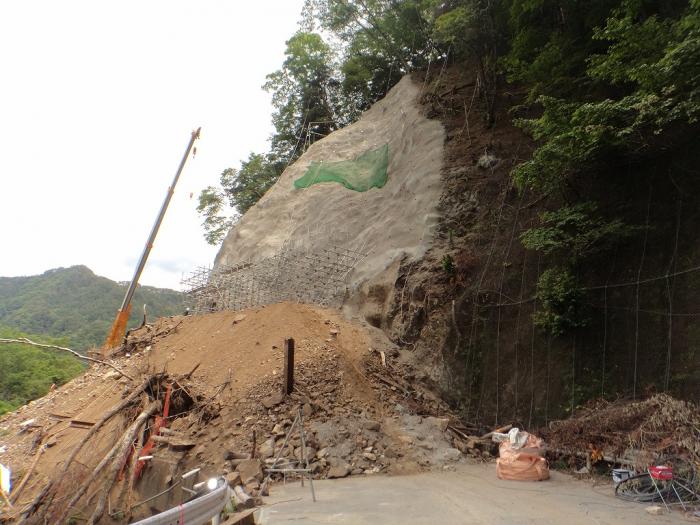

羽衣崎上 0606足場工

アンカー工のための仮設足場を設置しました。

6月13日~

アンカー工(準備)実施

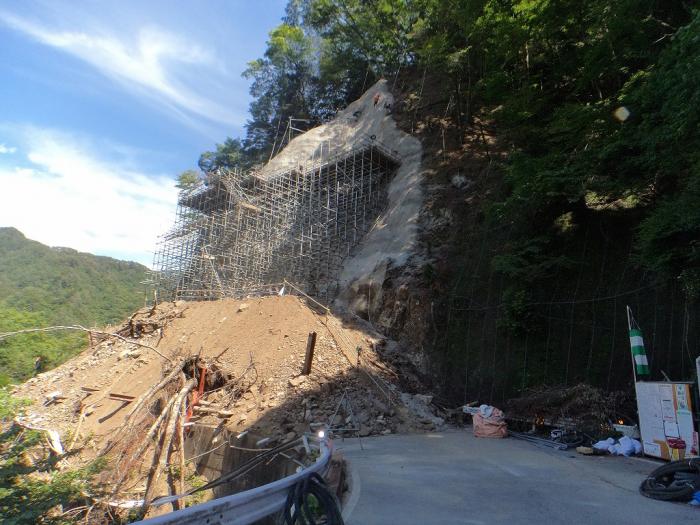

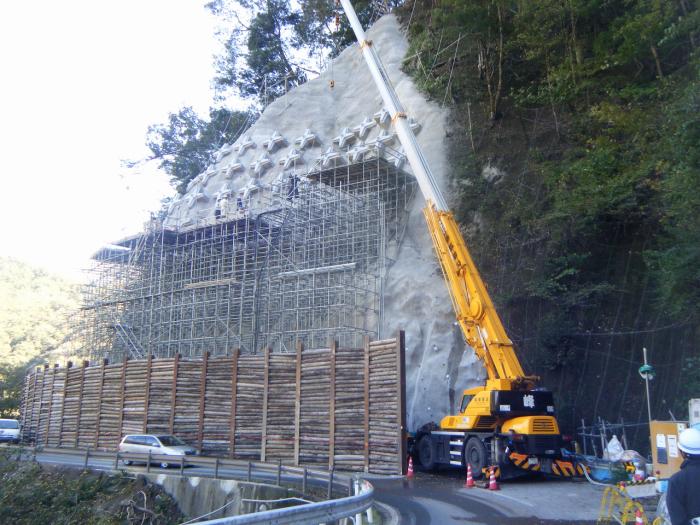

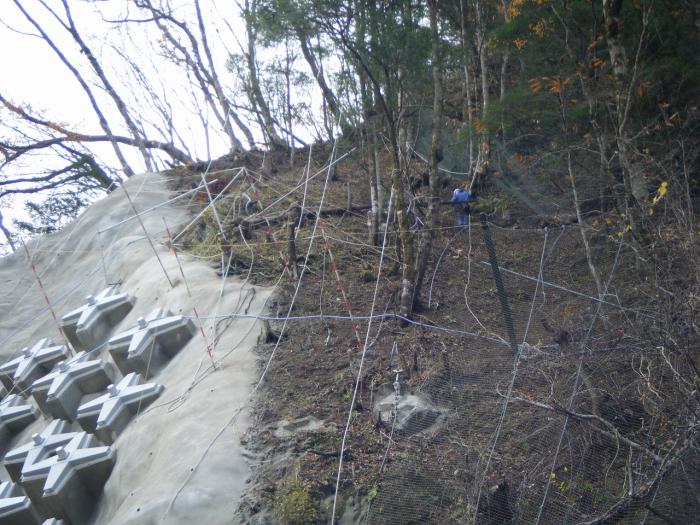

羽衣崎上 0614ラス張

アンカー工のための吹付作業準備を実施しました。

6月19日~

アンカー工(受圧版)実施

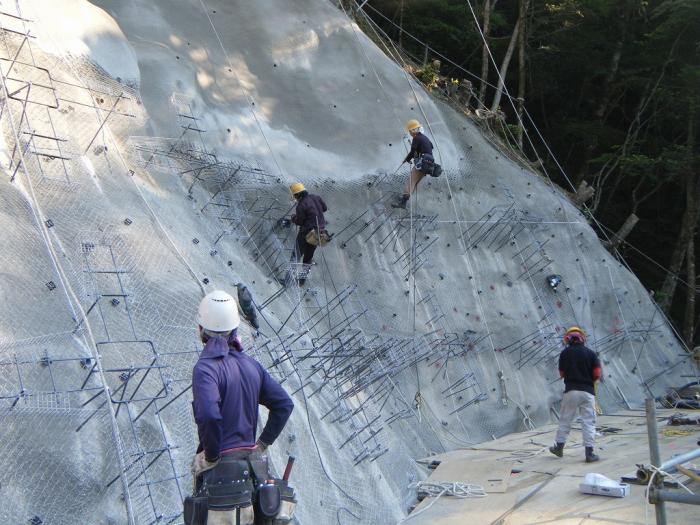

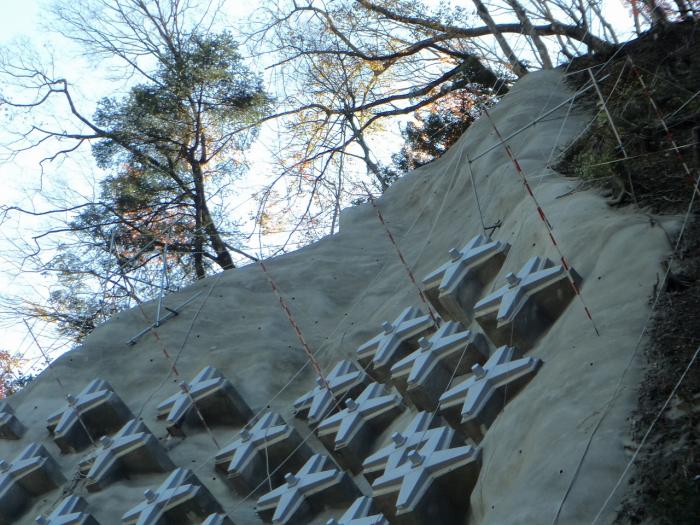

羽衣崎上 0619受圧板

アンカー受圧板の組み立て作業を実施しました。

6月26日~

アンカー工(受圧版)実施

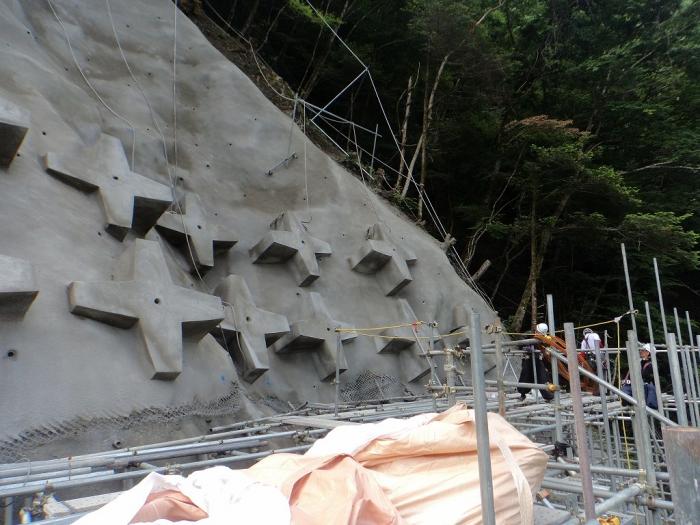

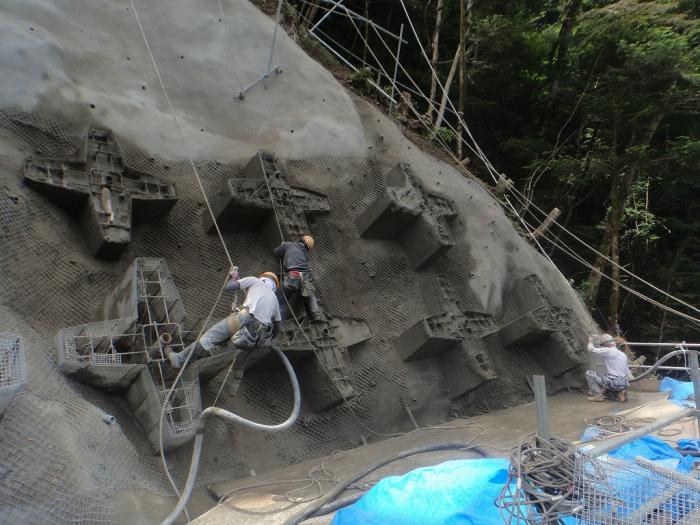

羽衣崎上 0626受圧板

アンカー受圧板の吹付作業を実施しました。

7月3日~

仮設足場工実施

羽衣崎上 0703足場

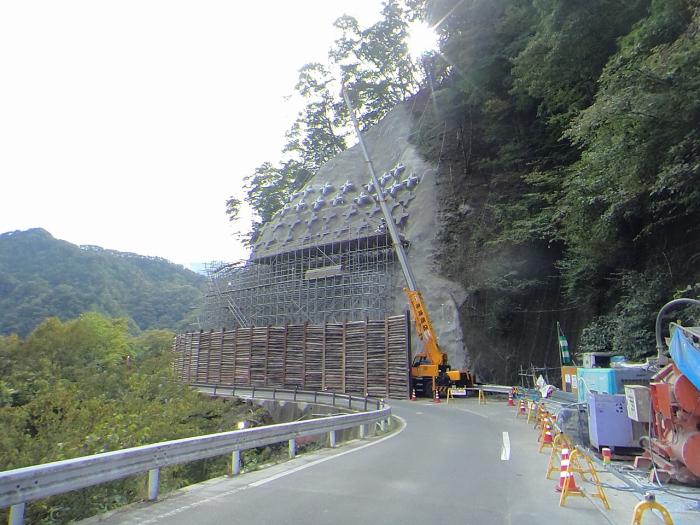

アンカー工のための仮設足場を設置しました。(最上段部)

7月7日~

アンカー工(削孔)実施

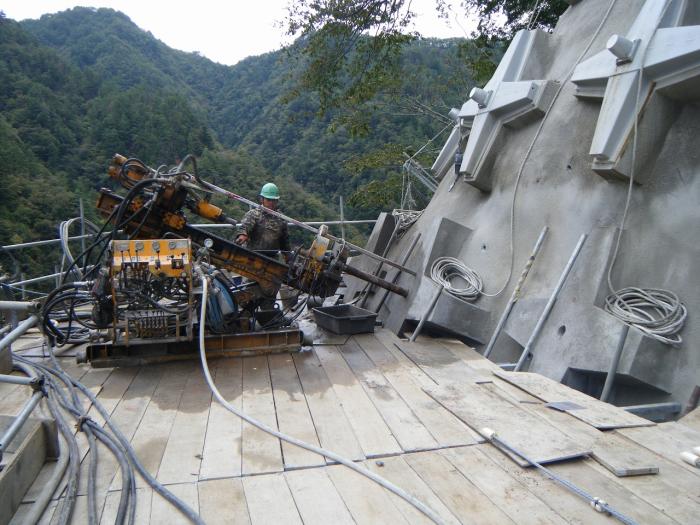

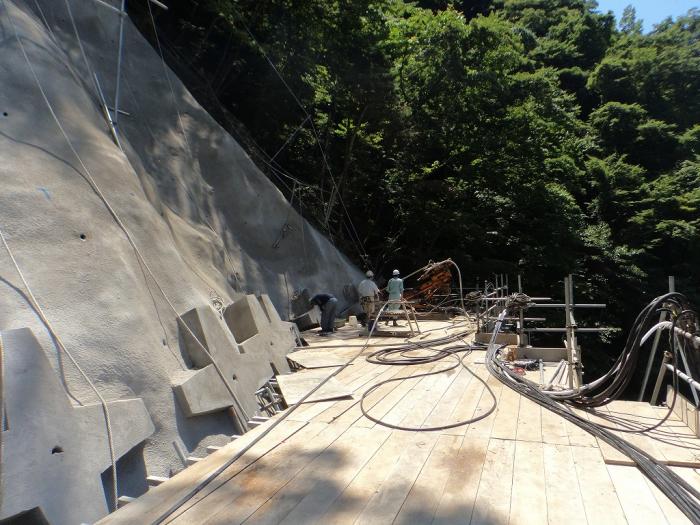

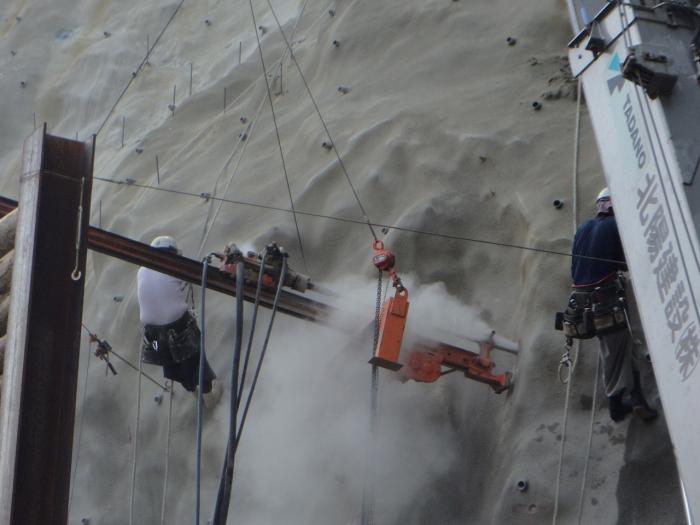

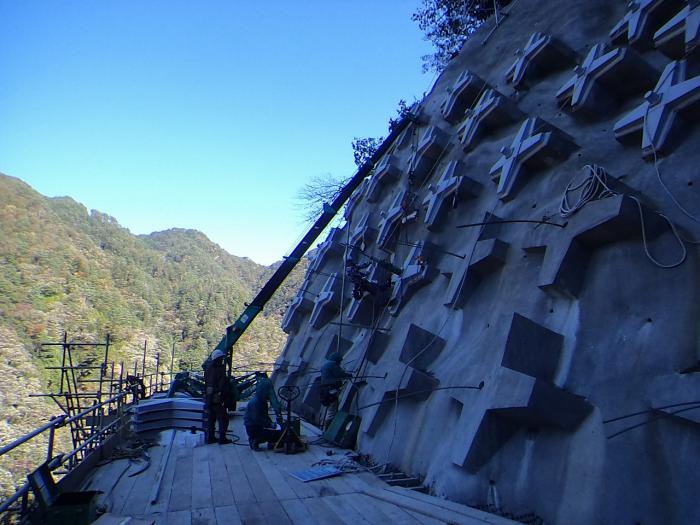

羽衣崎上 0707削孔

アンカー工(1段目)の削孔を行いました。

7月11日~

アンカー工(削孔)実施

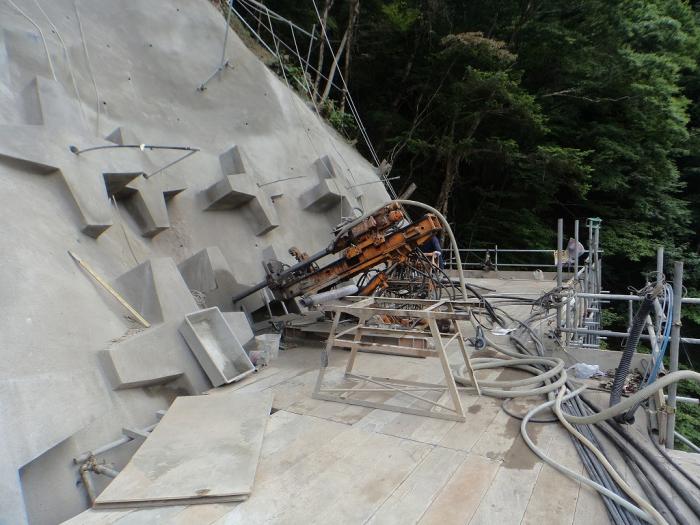

羽衣崎上 0711削孔

アンカー工(2段目)の削孔を行いました。

7月18日~

仮設足場工解体実施

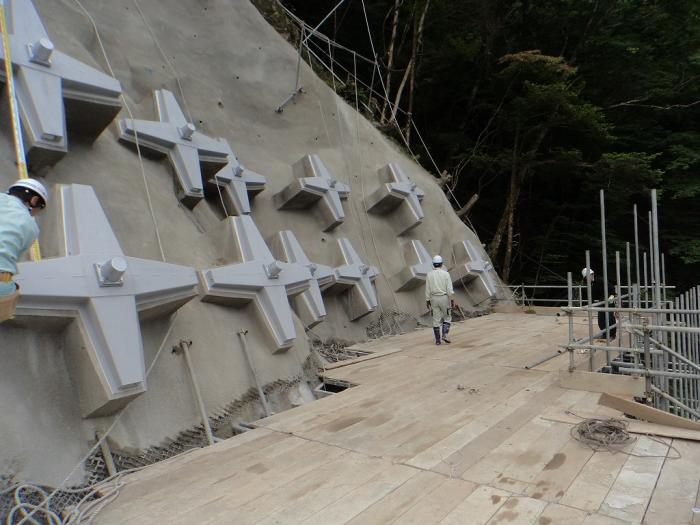

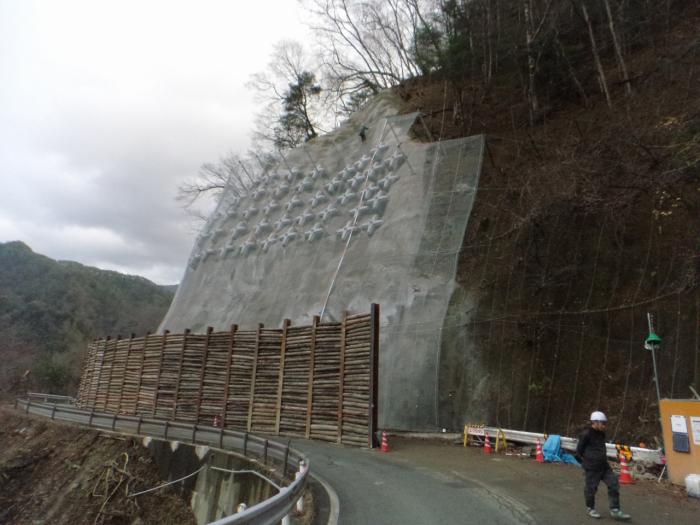

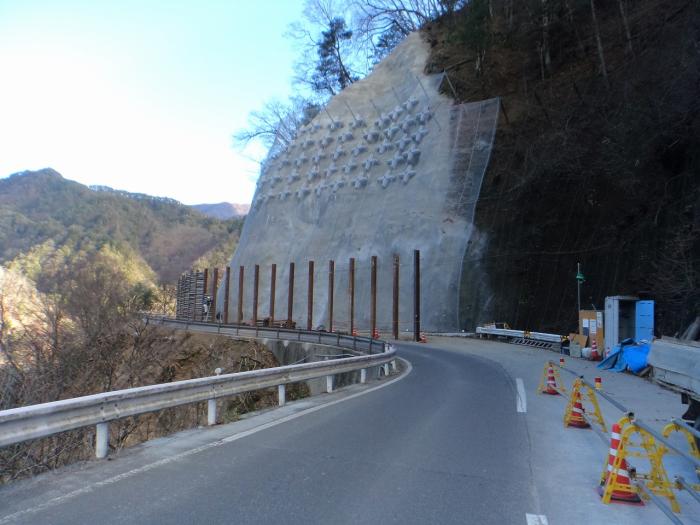

羽衣崎上 0718アンカー完了

アンカー工が完了し、足場の解体を行っています。

7月20日~

仮設足場工解体実施

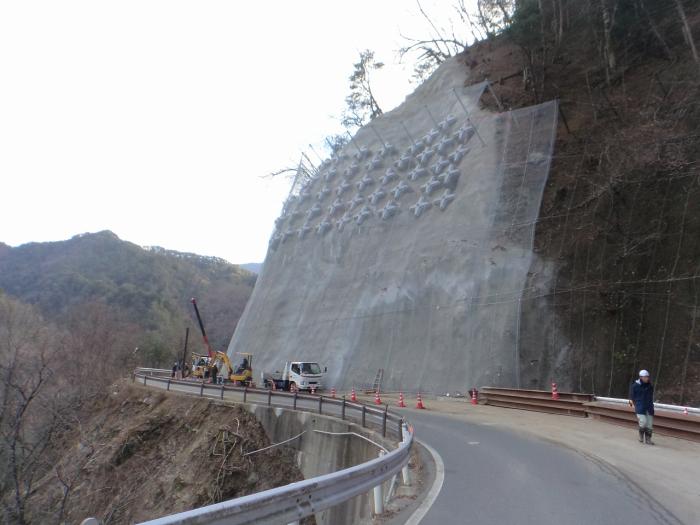

羽衣崎上 0720足場解体

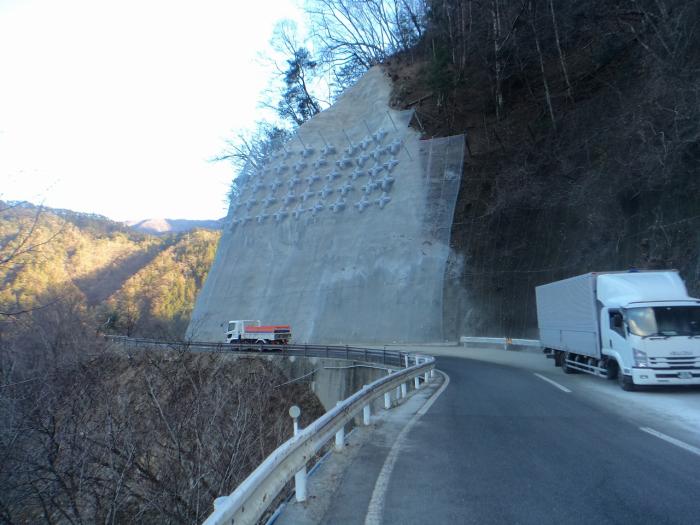

足場の解体を行っています。
